Письмо Минфина России от № 24-03-07/18880; Об изменении срока контракта на выполнение работ по строительству, реконструкции, капремонту, сносу объекта капстроительства, сохранению объектов культурного наследия

Закон № 44 ФЗ не дает здесь определения тому, что считается сроком действия контракта по 44 ФЗ, толкование можно найти в ст. 425 ГК РФ, где сказано, что договор вступает в силу с момента его подписания сторонами и действует до полного исполнения указанных в нем обязательств либо до даты, установленной в тексте документа. Стоит учесть, что госконтракт, согласно ч.

5 ст. 161 БК РФ, не может действовать дольше, чем утвержденные лимиты бюджетных обязательств.

Договор также имеет несколько нетождественных между собой периодов:

  1. Исполнения.
  2. Оплаты.
  3. Исковой давности.
  4. Гарантийных обязательств.

В чем же их отличия от рассматриваемого термина? Давайте рассмотрим подробнее.

к содержанию ↑

Как определить срок действия

Порядок расчета этого показателя в № 44 ФЗ отсутствует. Поэтому заказчик устанавливает его сам, но так, чтобы он не противоречил нормативным актам РФ (письмо Минэкономразвития № ОГ-Д28-11665 от 27.09.2016).

Изменение срока действия контракта по 44 ФЗ не предусмотрено. Пролонгировать сделку с госзаказчиком, равно как и увеличить сроки выполнения работ нельзя. На практике встречаются случаи, когда в документе было прописано условие о продлении сделки в связи с наступлением форс-мажорных обстоятельств (Решение Свердловского УФАС России от 02.06.2016 по жалобе № 724-З).

Однако такой подход может быть признан и нарушением ч. 2 ст. 34, ст.

95 Закона № 44-ФЗ (Решение Омского УФАС России от 29.02.2016 по делу № 03-10.1/38-2016).

к содержанию ↑

Отличия от других периодов

В первом случае подразумевается промежуток, в течение которого осуществляется приемка и экспертиза поставленной продукции, оплата, взаимодействие сторон при изменении, расторжении соглашения.

Период оплаты не должен превышать 30 дней с даты подписания документа о приемке (ч. 13.1 ст. 34 № 44-ФЗ). Если соглашение заключено с субъектом малого предпринимательства, то этот отрезок времени сокращается до 15 рабочих дней (ч. 8 ст. 30 № 44-ФЗ).

Общий срок исковой давности равен 3 годам (ст. 196 ГК РФ). Он берет начало с момента окончания исполнения обязательств по контракту и не может превышать 10 лет.

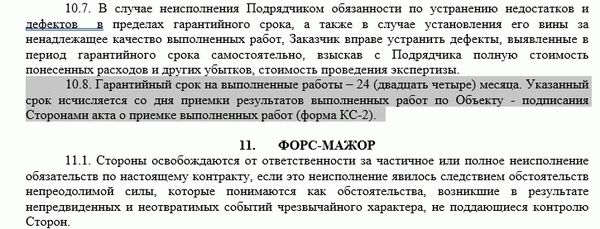

К периоду предоставления гарантийных обязательств в Законе № 44 ФЗ нет четких требований. Поэтому в договоре могут быть указаны разные значения, в зависимости от предмета сделки. Для товара можно указать так:

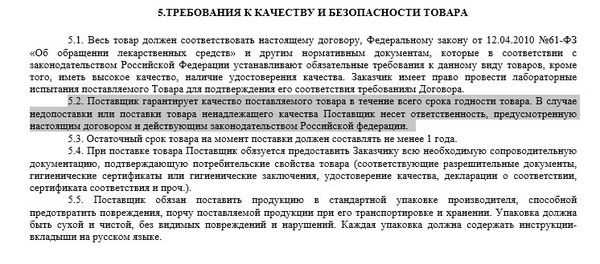

А на работы так:

к содержанию ↑

На что обратить внимание

Мнение эксперта
Павлов Александр Петрович

В рамках данного временного промежутка заказчик и поставщик должны выполнить все обязательства друг перед другом. Иначе договор может быть расторгнут по инициативе одной из сторон либо в судебном порядке.

Если поставщик в качестве обеспечения исполнения контракта предоставляет заказчику банковскую гарантию, она должна быть актуальна еще минимум месяц после завершения соглашения (ч. 3 ст. 96).

Здесь также можно отметить государственный инвестиционный контракт. В случае если товар, созданный на его условиях, был экспортирован в количестве не менее 10 % его общего объема в течение года, то период, когда можно делать закупки у поставщика такой продукции, может быть продлен еще на 12 месяцев после истечения действия (п. 2 ч.

4 ст. 111.3 № 44 ФЗ).

к содержанию ↑

Статьи

Изменение сроков контракта в связи с короновирусной инфекцией

В адрес консультационного центра в сфере закупок «Закон.гуру» поступают вопросы клиентов, связанные в осуществлением закупок в период пандемии, обусловленной коронавирусной инфекцией (COVID-19). Ответы на часть из таких вопросов уже дало Правительство РФ в своем постановлении от 03.04.2020 № 443. Вместе с тем, часть вопросов до сих пор требуют отдельного пояснения.

Например, заказчики и поставщики спрашивают о сроках исполнения обязательств, предусмотренных контрактами. В данной статье мы выскажем свою точку зрения по этим вопросам.

Постановление Правительства РФ от 03.04.2020 № 443, принятое в развитие ст. 111 Закона № 44-ФЗ, распространяет свое действие только на отношения, предусмотренные Законом № 44-ФЗ: от планирования закупки до заключения контракта. При этом названное постановление не регулирует отношения, предусмотренные контрактом, в том числе не отвечает на вопросы о том, что делать сторонам со сроками исполнения обязательств, которые предусмотрены контрактом: продлевать или нет?

Ответ на данный вопрос частично содержится в Указе Президента РФ от 02.04.2020 № 239 «О мерах по обеспечению санитарно-эпидемиологического благополучия населения на территории Российской Федерации в связи с распространением новой коронавирусной инфекции (COVID-19)» (далее – Указ № 239). Согласно п. 2 Указа № 239 виды организаций, деятельность которых приостанавливается (ограничивается) на территории конкретных субъектов РФ, определяются руководителями регионов.

При этом, под такие приостановки и ограничения не подпадают организации, перечисленные в п. 4 Указа № 239. Следовательно, если поставщик (подрядчик, исполнитель) попадает под исключения, указанные в п.

4 Указа № 239, либо под исключения, установленные главами субъектов РФ, такой поставщик (подрядчик, исполнитель) обязан выполнить свои обязательства по контракту в сроки, которые в нем предусмотрены.

Единственное, пожалуй, исключение из данного правила предусмотрено ч. 65 ст. 112 Закона № 44-ФЗ.

Названная норма позволяет сторонам подписать соглашение к контракту об изменении его условий, если невозможность его исполнения обусловлена COVID-19. Однако, для подписания такого соглашения заказчику потребуется получить положительное решение Правительства Российской Федерации, высшего исполнительного органа государственной власти субъекта РФ, местной администрации, что не каждому заказчику под силу.

Вторая ситуация: поставщик (подрядчик, исполнитель) подпадает под исключения и должен приостановить (ограничить) свою деятельность в соответствии с решением главы субъекта РФ на территории такого субъекта. В этом случае, по нашему мнению, поставщик (подрядчик, исполнитель) обязан уведомить заказчика о невозможности исполнения контракта со ссылкой на Указ № 239 и решение главы региона. Заказчик не вправе применять к поставщику (подрядчику, исполнителю) штрафы в указанном случае, т.к.

вина поставщика за нарушение обязательств отсутствует, но и не может продлить сроки исполнения обязательств по контракту в отсутствие положительного решения, предусмотренного ч. 65 ст. 112 Закона № 44-ФЗ.

У заказчика 2 выхода из данного положения:

  • расторгнуть контракт по соглашению сторон со ссылкой на ч. 8 ст. 95 Закона № 44-ФЗ;
  • принять продукцию по контракту с просрочкой, формально начислить поставщику (подрядчику, исполнителю) пени за просрочку исполнения обязательств по контракту, отразить такое начисление в реестре контрактов, а затем списать пени в порядке, установленном Правительством РФ (ч. 42.1 ст. 112 Закона № 44-ФЗ) (прим.: порядок списания неустойки в 2020 году Правительство РФ пока не утвердило (на день опубликования статьи), но мы его ждем).

Несколько иначе ситуация обстоит с продление сроков исполнения обязательств при заключении контракта по Закону № 44-ФЗ в период действия карантина. В данном случае постановление Правительства РФ от 03.04.2020 № 443 позволяет продлить срок исполнения обязательств на срок, не превышающий период от даты заключения контракта до даты окончания карантина (пп. «д» п.

Мнение эксперта
Павлов Александр Петрович

1 постановления Правительства РФ от 03.04.2020 № 443). Важно заметить, что соглашение об изменении сроков должно быть достигнуто сторонами в процессе заключения контракта, а не после его подписания.

Остались вопросы? Получите ответы на них прямо сейчас в закрытой группе WhatsApp!

к содержанию ↑

Изменение сроков контракта 2024 г.

Одним из самых важных составляющих любого договора является срок действия контракта и период времени, в течение которого происходит исполнение обязательств сторон, между которыми он и был заключен.

В настоящее время все чаще возникают случаи, из-за которых контрагент при возникновении непредвиденных обстоятельств, просто не укладывается в установленные сроки и поэтому не может выполнить свои требования в срок. На основании данных причин возникает вопрос, можно ли изменять, продлить сроки исполнения контракта?

В соответствии с нормами, которые прописаны в ГК России, а точнее п 1 ст 425, на основании этих норм, договор и начинает действовать, после того, как с даты подписания договора сторонами.

Из этого срока и происходит вычет времени исполнения обязательств прописанных в муниципальном договоре. Этот срок в обязательном порядке должен быть указан в тексте контракта и будет выступать в качестве существенного условия данного документа.

Из норм ч 2 ст 34 44 ФЗ следует, что проведение процедуры по введению существенных изменений условия контракта запрещается. До этого со стороны законодательства предполагалось наличие нескольких исключений из данных требований. Хотите побеждать в тендерах и торгах? Мы можем в этом помочь, наш «Центр» оказывает комплексное сопровождение при участии в торгах на всех этапах.

Как только были введены правки в данный закон было запрещено заключать дополнительные соглашения о продлении периода поставки и порядка действий контракта. Все изменения имеют подтверждение письмом Министерства финансов под номером 02-02-15/24252, а также письмом Министерства экономики и развития под номером ОГ-Д28-4011.

к содержанию ↑

Основания для продления госконтрактов

Гражданский кодекс предусматривает изменения условий договора при наличии существенных оснований (п. 1 ст. 451 ГК). Контракты, которые заключены на основании положений закона №44, подлежат изменениям в исключительных случаях, среди которых:

  1. Распространение коронавирусной инфекции. В этом случае допустимо продление сроков контракта в связи с ковидом (ч. 65 ст. 112 44-ФЗ).
  2. Сокращение финансирования заказчика со стороны государства (п. 6 ч. 1 ст. 95 44-ФЗ, п. 6 ст. 161 БК).
  3. Решение органов госвласти (п. 2 — 4 ч. 1 ст. 95 44-ФЗ). Пример: Распоряжение №1466-р от 03.06.2020 внесло коррективы в срок исполнения двух контрактов — с ФКУ УПРДОР «Тамань» и с Росжелдор в сторону его увеличения.
  4. Непредвиденные обстоятельства, которые возникли при выполнении работ по капремонту и реконструкции (п. 8, 9 ч. 1 ст. 95 44-ФЗ).

Практика решений УФАС этого года показывает, можно ли продлить срок выполнения работ по контракту по 44-ФЗ по чрезвычайной ситуации — нет, если это не является последствием вспышки ковида. Чрезвычайные обстоятельства не прописаны в законе №44 как причина для продления договора, но подрядчик не платит неустойку за просрочку (ч. 9 ст.

34 44-ФЗ).

Позиция ФАС по продлению контракта

к содержанию ↑

Продление сроков из-за коронавируса

До конца 2020 года, учитывая нововведения, в случае необходимости срок исполнения заказа продлевается по соглашению сторон (ч. 65 ст. 112 44-ФЗ). Изменение по этому основанию допустимо при наличии:

  1. Обоснования для изменений и решение органов власти. Например: решение местной администрации о продлении срока исполнения контракта из-за коронавируса.
  2. Обеспечения, которое внесено подрядчиком на счет заказчика.

В ч. 65 ст. 112 ФЗ-44 указано, на какой срок можно продлить исполнение договора из-за пандемии — до конца 2020 года.

При внесении изменений проводим пересчет обеспечения, если на это есть необходимость, в сторону увеличения или уменьшения и прописываем новый срок возврата поставщику этих денежных средств. Возврат гарантии, которая была представлена, не проводим. Требовать перечисления денежных средств по этому документу не нужно.

Продление исполнения оформляйте в виде дополнительного соглашения, факт подписания которого отражайте в реестре контрактов.

Пример доп. соглашения о продлении действия контракта по коронавирусу

к содержанию ↑

Продление из-за уменьшения финансирования

Когда заказчика лишают финансирования вышестоящие инстанции, допустимо согласование отсрочки платежей, если к этому моменту заказчик получит иные ресурсы и это предусмотрено условиями договора. Рассказываем, как продлить срок оплаты муниципального контракта в связи с короновирусом, пошагово:

Шаг 1. Подготовить письмо, которое содержит:

  • реквизиты договора;
  • обоснование внесения изменений;
  • предложение о заключении доп. соглашения, которое вносит изменения;
  • приложение — проект соглашения.

Шаг 2. Согласовать и подписать конечный вариант соглашения.

Шаг 3. После подписания соглашения отобразить этот факт в реестре контрактов.

к содержанию ↑

Продление по решению органа власти

Если договор невозможно исполнить по обстоятельствам, которые заказчик и поставщик не в силах изменить, органы власти вправе принять решение о сдвиге даты его закрытия. Основанием для продления сроков послужит постановление правительства или постановление администрации об изменении сроков контракта (постановление №1186 от 19.12.2013).

Какой орган власти уполномочен принимать решение, зависит от параметров договора:

Таблица по Постановлению N 1186 от 19.12.2013 г.

к содержанию ↑

Пролонгация госконтрактов с единственным поставщиком

Изменение даты закрытия договора, который заключен с ед. источником, допустимо, если (п. 10 ч. 1 ст. 95 44-ФЗ):

  1. Договор заключен с монополистом.
  2. Предметом закупки являются:
    • коммунальные услуги (водоснабжение, газоснабжение и т. п.);
    • управление многоквартирным домом и т. п.;
    • техобслуживание здания и проч.;
    • передача электрической энергии;
    • аренда.
  1. Договор заключен органом власти на лечение гражданина РФ за рубежом.
  2. Цель заказа — обеспечение интересов РФ за рубежом посредством юридических услуг.
к содержанию ↑

Автоматическая пролонгация договоров по ФЗ №44

Автоматическое продление действия договора на следующий финансовый год контрактным законодательством не предусмотрено. В связи с этим заказчикам рекомендовано ежегодно проводить закупку товаров, работ, услуг в соответствии с потребностями. В том числе по тем договорам, которые заключают на постоянной основе — снабжение электрической энергией, водными ресурсами, газоснабжение и проч.

При этом ГК допускает пролонгацию договора на снабжение электрической энергией (п. 2 ст. 540 ГК).

Это значит, что если заказчик решил сменить поставщика коммунальных услуг и не уведомил его об этом во время действия договора, который заключен, его условия продолжают действовать. Ресурсы, которые потребляет заказчик, подлежат оплате, а если возникнет задолженность — проводят начисление неустойки в виде штрафов и пеней.
